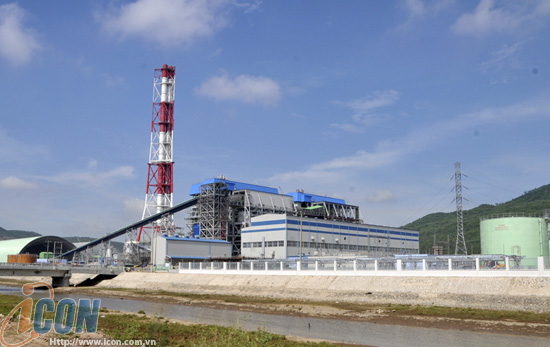

Toàn cảnh nhà máy nhiệt điện Nghi Sơn 1. Ảnh: Ngọc Thọ/Icon.com.vn
Ông Nguyễn Xô Viết - Trưởng ban Quản lý dự án Nhiệt điện 2 (ANĐ2) cho biết tình hình thực hiện dự án đầu tư xây dựng Nhà máy Nhiệt điện Nghi Sơn 1, về gói thầu EPC, tính đến thời điểm hiện tại đã cơ bản hoàn thành công tác thiết kế và chế tạo mua sắm, công tác xây dựng đạt 94,1%/99/6%, công tác lắp đặt đạt 89%/98%, công tác chạy thử đạt 58%/66%. Đối với tổ máy số 1, Nhà thầu đã tiến hành nạp hơi vào ngày 25/6/2013 và hòa đồng bộ ngày 27/6/2013, hiện Nhà thầu đang tập trung thực hiện đốt than lần đầu dự kiến vào ngày 04/07/2013, ANĐ2 và Nhà thầu đang nỗ lực đảm bảo mốc Cấp PAC tổ máy 1 vào 21/10/2013 theo đúng tiến độ.
Riêng công tác san nền cho Khu vực NMNĐ Nghi Sơn 2 và các khu vực còn lại đến nay đã hoàn thành khoảng 95% khối lượng công việc, dự kiến hoàn thành toàn bộ công việc còn lại trong tháng 07/2013.
Đối với hạng mục bãi thải xỉ của nhà máy, phần lòng lòng bãi thải xỉ đã san lấp đầm nén lòng hồ đạt 450.000m2/469.000m2 (96%), rải GCL đạt 460.000/469.000m2 (98%), Rải HDPE đạt 450.000/469.000m2 (95%). Hạng mục đập ngăn 1 và đập ngăn 2 đã hoàn thành công tác đắp đất, công tác xây mái đạt 95% khối lượng công việc.
Phần kênh thoát nước phía Nam, các nhà thầu cũng đang thi công gia cố mái taluy dương và đáy kênh chắn đạt 700/800m.
Theo đại diện nhà thầu MC, hạng mục đường vận hành nhà thầu đã hoàn thành công tác rải cấp phối đá dăm, hiện nhà thầu đang thi công tuyến ống thải xỉ nên chưa triển khai nhựa thâm nhập. Phần hiệu chỉnh thiết kế dự kiến sẽ được triển khai thi công vào đầu tháng 7/2013 sau khi hoàn thành ký kết phụ lục hợp đồng hiệu chỉnh.
Về phần tháp thu nước đã hoàn thành phần xây dựng tháp thu nước và lắp đặt máy bơm. Xây gia cố đá hộc mái kênh thu nước hồi đạt 95%, cơ bản hoàn thành lắp đặt hệ thống điện.
Đặc biệt, khu cư xá quản lý vận hành và dịch vụ cho hơn 300 cán bộ công nhân viên có diện tích lên tới 5ha đến nay đã hoàn thành khoảng 40% khối lượng công việc. Hiện, nhà thầu đang tập trung để có thể cơ bản hoàn thành phần xây thô các hạng mục vào cuối tháng 07/2013. Dự kiến, hoàn thành các hạng mục chung cư 2A, 2B trong tháng 11/2013 và đảm bảo hoàn thành toàn bộ gói thầu trong Qúy I/2013 để kịp đưa vào sử dụng cho cán bộ công nhân khi nhà máy đi vào vận hành chính thức.
Theo quan sát của chúng tôi, những ngày này, những con tàu chở than cám có trọng tải trên 3.000 tấn vẫn đều đặn ra vào cảng để cung cấp than qua hệ thống băng tải và dầu được cấp qua đường ống vào thẳng nhà máy. Chỉ tính riêng tổng lượng nhiên liệu dầu HFO và DO cung cấp cho việc vận hành chạy thử từ ngày 27/6/2013 đến nay đạt 5.169 tấn dầu HFO và 343 khối dầu DO.
Ông Nguyễn Xô Viết cho biết thêm, tổng hợp kết quả giải ngân trong 6 tháng đầu năm 2013 đạt 1.084,9/3.606114 tỷ đồng. Đặc biệt, ông Viết cho biết sẽ phấn đấu hoàn thành giải ngân 3.606 tỷ đồng cho cả năm 2013 đảm bảo vốn cho việc thi công xây dựng nhà máy.
