Trong chuyến công tác, Đoàn đã trực tiếp kiểm tra hiện trường công tác Sửa chữa lớn (Đại tu tổ máy số 1) tại các khu vực Lò hơi, Tuabin – Máy phát, Hệ thống phụ trợ và gặp gỡ, động viên các chuyên gia, kỹ sư, công nhân đang làm việc tại công trường. Tại đây, Tổng Giám đốc Lê Hải Đăng đánh giá cao tinh thần làm việc tập trung, khẩn trương và nghiêm túc của tập thể CBCNV Công ty và các nhà thầu thi công, đồng thời yêu cầu các đơn vị đảm bảo an toàn, chất lượng và tiến độ kỹ thuật trong từng hạng mục sửa chữa.

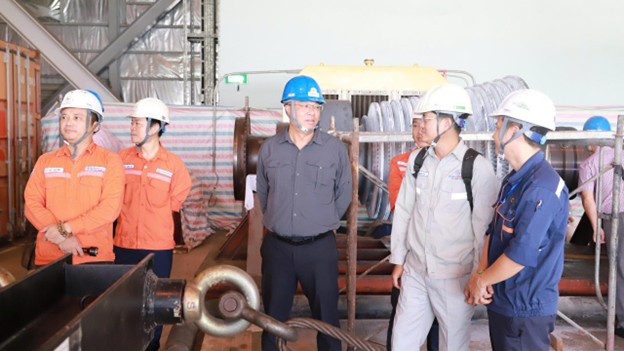

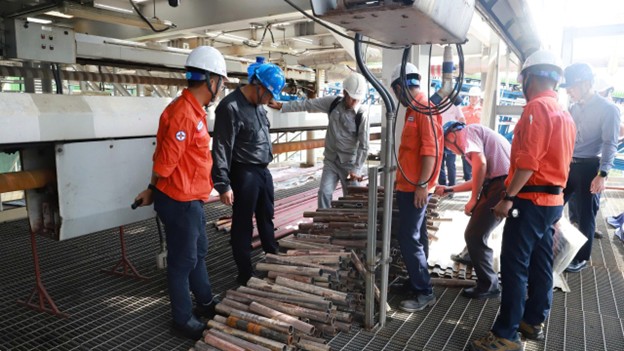

Đoàn công tác EVNGENCO1 kiểm tra công tác sửa chữa ống Lò hơi
Theo báo cáo của Công ty Nhiệt điện Nghi Sơn, công tác sửa chữa lớn tổ máy S1 được triển khai từ ngày 15/9/2025 và dự kiến hoàn thành vào 13/11/2025, với 07 gói thầu chính bao gồm:
- Gói 01PTVSCL-2025 (Tuabin – Máy phát, Rotes): Hoàn thành giải thể toàn bộ các cấp tuabin, máy phát; đang triển khai lắp rotor và căn tâm toàn tuyến. Các hạng mục kiểm tra, phục hồi, thay thế râu chèn, babit, U-ring... được thực hiện theo đúng khuyến nghị kỹ thuật của chuyên gia.
- Gói 02PTVSCL-2025 (Lò hơi – Lilama 69-1): Khối lượng sửa chữa đạt 68%, bao gồm hệ thống áp lực lò, khói gió, nghiền than, ESP, FGD...
- Gói 03PTVSCL-2025 (Thiết bị điện – Liên danh Đông Anh & Thí nghiệm điện 1): Đang hoàn thiện bảo dưỡng MBA, thiết bị 21kV, hệ thống tự dùng 6,6/0,4kV.
- Gói 04 & 05PTVSCL-2025 (Phục hồi cơ khí, hệ thống đo lường – điều khiển C&I, DCS, PLC): Các hạng mục phối hợp đồng bộ với phần cơ khí, đảm bảo hoàn thiện đúng tiến độ.
- Gói 01PTVSCL.NS-2025 (Hệ thống BOP – Nhiên liệu, thiết bị dùng chung, Maintech): Hoàn thành phần lớn công tác sửa chữa băng tải, cẩu trục bốc than, hệ thống xử lý nước... đúng tiến độ.
- Gói 06HH-SCL-2025 (Bộ sấy không khí – Liên danh VIMICO–MIS): Đang triển khai tháo, vệ sinh và lắp đặt lại các phần tử trao đổi nhiệt.
Đến thời điểm ngày 15/10/2025, toàn bộ các gói thầu đang được triển khai đúng kế hoạch, đảm bảo tiến độ và chất lượng, không phát sinh vướng mắc lớn. Các công việc trọng điểm như lắp rotor, căn tâm, thử kín, chạy thử và khởi động lại tổ máy đều được chuẩn bị kỹ lưỡng, bám sát kế hoạch điều độ của Trung tâm điều độ hệ thống điện quốc gia.
Phát biểu sau khi kiểm tra hiện trường, Tổng Giám đốc Lê Hải Đăng ghi nhận và biểu dương tinh thần nỗ lực, trách nhiệm cao của Ban lãnh đạo và tập thể CBCNV Công ty Nhiệt điện Nghi Sơn cùng các nhà thầu tham gia thi công.
Ông nhấn mạnh yêu cầu tăng cường giám sát kỹ thuật – an toàn, phối hợp chặt chẽ giữa các đơn vị để đảm bảo hoàn thành đúng tiến độ, đạt chất lượng kỹ thuật cao nhất, góp phần đưa tổ máy S1 sớm trở lại vận hành an toàn, ổn định và hiệu quả.
Đại diện Công ty, Ông Võ Mạnh Hà – Giám đốc Công ty Nhiệt điện Nghi Sơn, cảm ơn sự quan tâm, chỉ đạo sát sao của Lãnh đạo Tổng công ty Phát điện 1, đồng thời khẳng định tập thể Công ty sẽ nỗ lực cao nhất để hoàn thành công tác sửa chữa lớn tổ máy S1 đúng tiến độ, an toàn tuyệt đối và đảm bảo chất lượng, góp phần đảm bảo kế hoạch sản xuất điện năm 2025 của Tổng công ty.
Một số hình ảnh kiểm tra tại hiện trường:

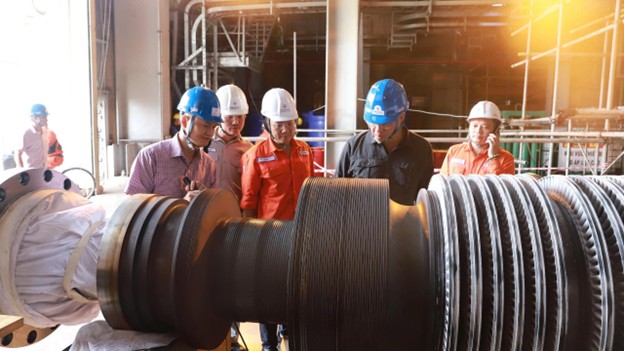

Đoàn công tác EVNGENCO1 Kiểm tra công tác sửa chữa tuabin cao áp

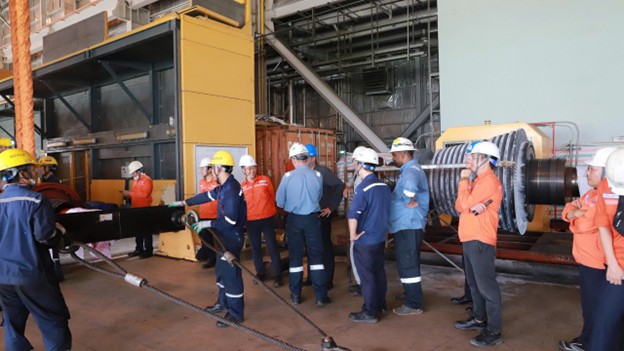

Đoàn công tác kiểm tra các công đoạn sửa chữa vỏ Tuabin

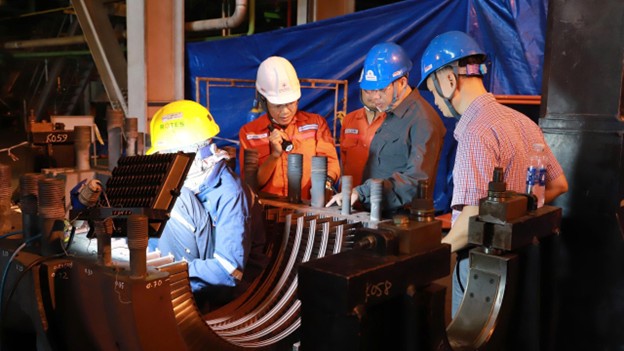

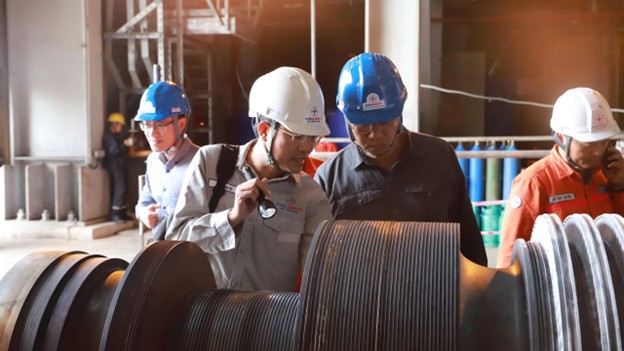

Đoàn công tác EVNGENCO1 kiểm tra quá trình lắp đặt rotor máy phát

Đoàn công tác EVNGENCO1 trao đổi với các Chuyên gia của Nhà thầu SCL Tuabin - Máy phát tổ máy 1.
