Ngày 10/9/2019, Công ty nhiệt điện Nghi Sơn đã triển khai Kế hoạch Sửa chữa lớn tổ máy số 02. Đây là lần Sửa chữa lớn đầu tiên kể từ khi nhà máy đi vào vận hành chính thức, theo chu kỳ 06 năm/lần và được thực hiện trong vòng 60 ngày từ tháng 09/2019 đến tháng 11/2019.
Đợt Sửa chữa lớn được tổ chức với 13 gói thầu và 09 nhà thầu triển khai thực hiện. Toàn bộ nhiệm vụ đã hoàn thành ở cả 03 mục tiêu: An toàn – Chất lượng – Tiến độ. Đặc biệt, mục tiêu an toàn luôn được lãnh đạo Công ty xác định là nhiệm vụ cốt lõi và được quán triệt đến từng cán bộ công nhân viên và nhân viên nhà thầu.
Trong đợt Sửa chữa lớn tổ máy 02 năm 2019, Công ty nhiệt điện Nghi Sơn và các đơn vị nhà thầu cùng phối hợp hoàn thành Sửa chữa và bảo dưỡng 05 danh mục lớn, trong đó có hơn 1500 đầu mục công việc cho toàn bộ thiết bị của tổ máy 02.
Kết thúc 60 ngày đêm thực hiện sửa chữa, bảo dưỡng nhà máy, Nhà máy nhiệt điện Nghi Sơn đã cấp phép và kiểm soát an toàn cho hơn 300 lượt phiếu công tác; trong đó kiểm soát tốt các công việc rủi ro cao như: phiếu làm việc trong không gian hạn chế, phiếu phát sinh nhiệt, hàn cắt; nhiều công việc trên cao.
Trong quá trình thực hiện, Công ty đã tổ chức hướng dẫn an toàn và kiểm soát cho 09 nhà thầu với khoảng hơn 1200 lượt nhân sự vào làm việc. Tổng thời gian làm việc an toàn là 1440 giờ. Công tác an toàn lao động, vệ sinh và bảo vệ môi trường được đảm bảo tuyệt đối với các kết quả ghi nhận không có tai nạn lao động, sự cố đáng tiếc xảy ra.
Một số hình ảnh công tác Sửa chữa lớn năm 2019:

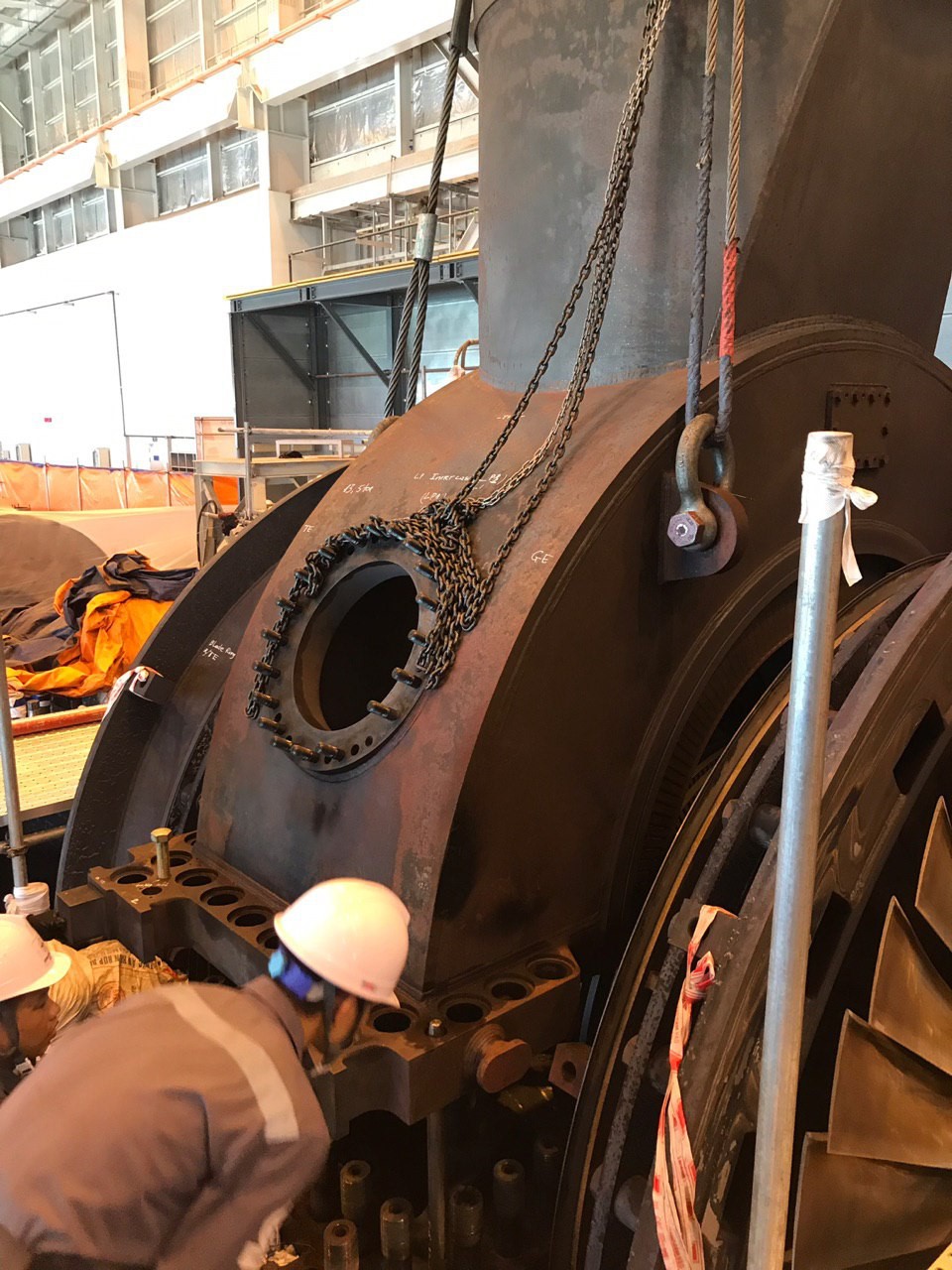

Hình ảnh Đại tu Máy phát khối 2

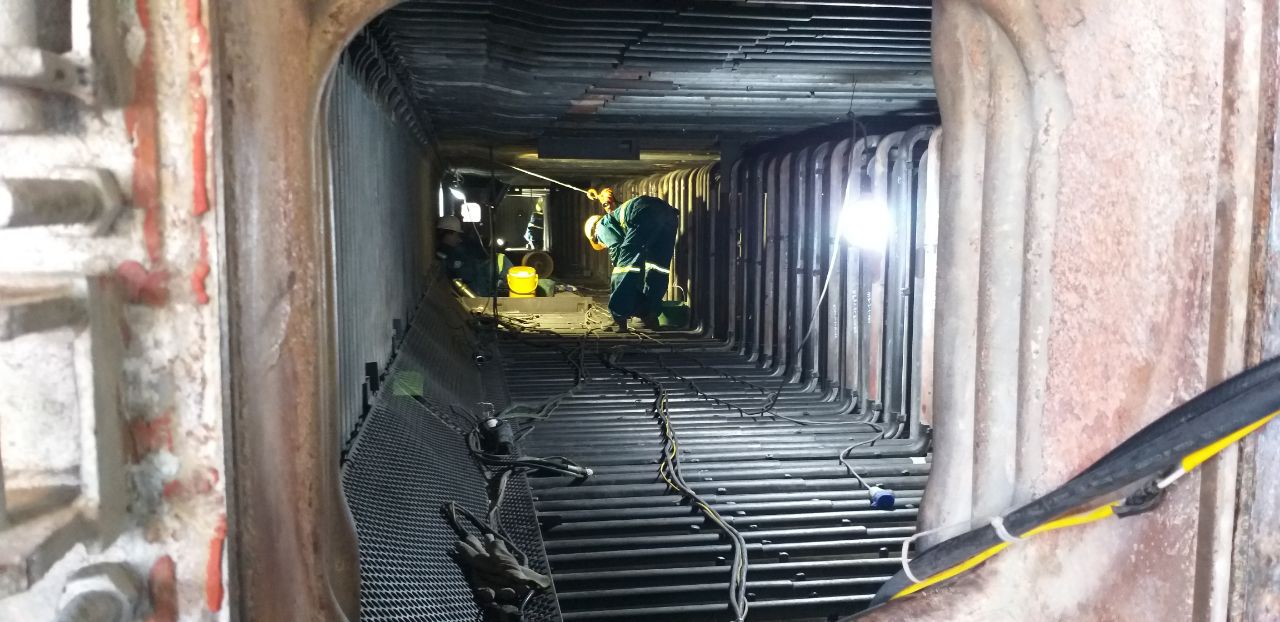

Sửa chữa bộ quá nhiệt lò hơi

Hình ảnh sửa chữa Turbine
